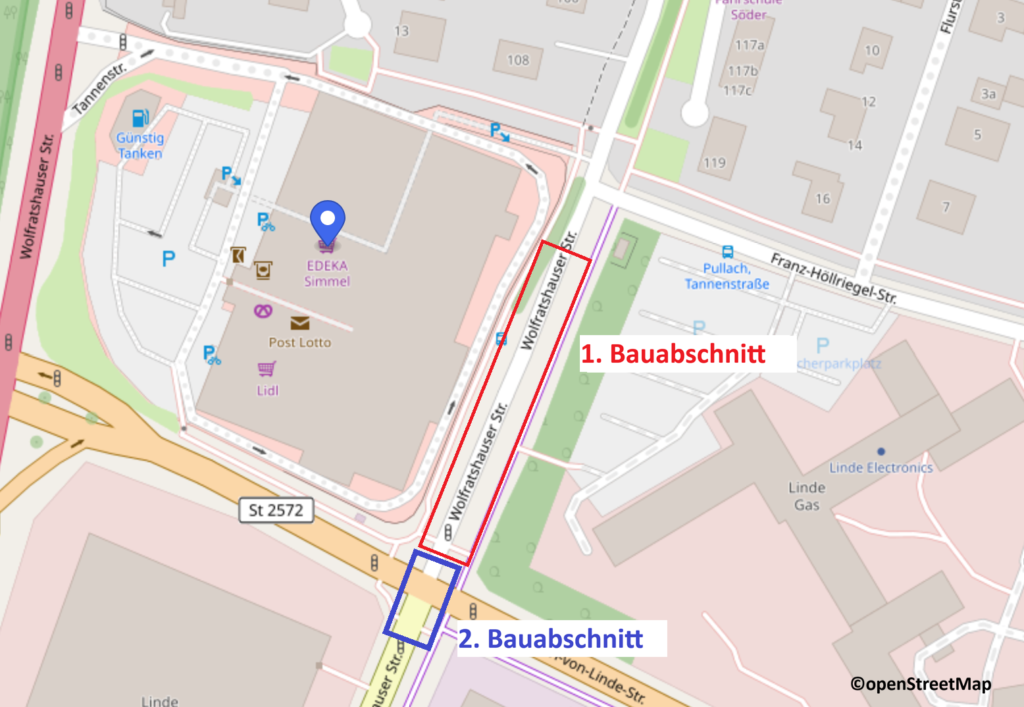

In zwei weiteren Bauabschnitten wird die Innovative Energie für Pullach GmbH (IEP) am Fernwärmenetz in der Wolfratshauser Straße arbeiten:
1. Bauabschnitt: voraussichtlich 07.07. – 30.07.2026
- Einseitige Sperrung der Wolfratshauser Straße auf der Höhe von EDEKA Simmel bis kurz vor die Kreuzung zur Dr.-Carl-von-Linde-Straße
2. Bauabschnitt: voraussichtlich 03.08. – 14.09.2026
- In einer Nachtbaustelle werden an der Kreuzung Wolfratshauser Straße/Dr.-Carl-von-Linde-Straße Arbeiten vorgenommen. Mit der Nachtbaustelle lassen sich die Einschränkungen so gering wie möglich halten. Die Durchfahrt ist immer möglich.

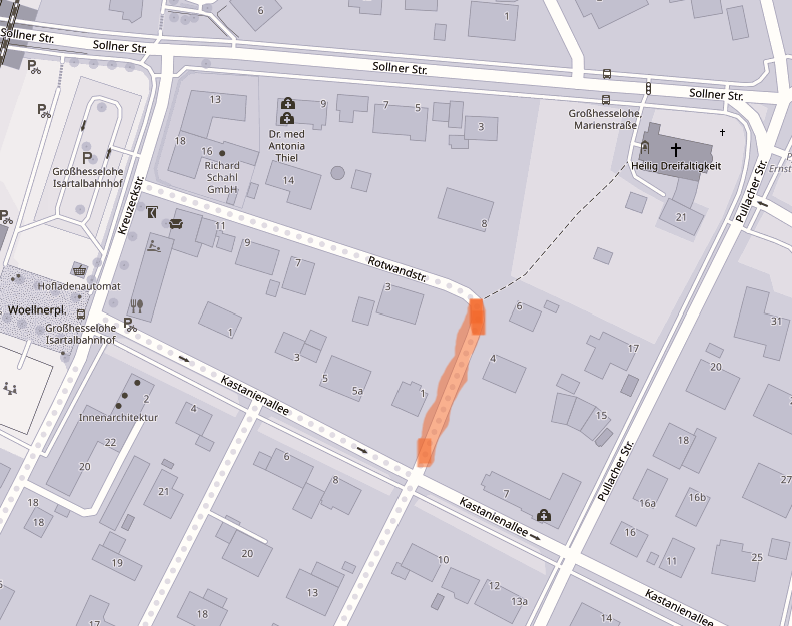

Arbeiten in der Rotwandstraße vom 20.07. – 31.08.2026
Eine weitere Baumaßnahme beginnt voraussichtlich ab dem 20.07.2026 in der Rotwandstraße. Hier erweitert die IEP das Fernwärmenetz und schließt neue Kunden an die klimafreundliche Erdwärme aus Tiefengeothermie an.
Die Details:

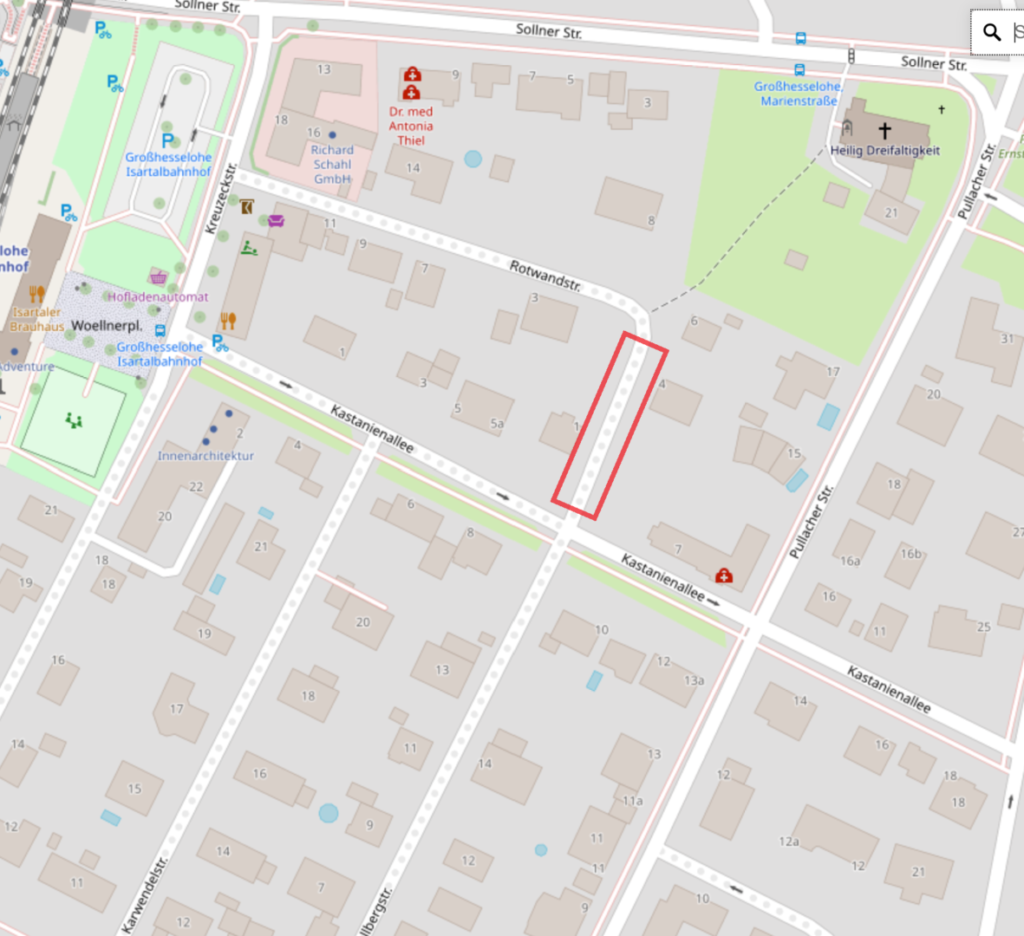

- Die Rotwandstraße wird zwischen Kastanienallee und dem Fußweg zur Sollner Straße für die Durchfahrt gesperrt.
- Die Zufahrt für Anlieger ist jederzeit möglich.
- Die Baumaßnahme dauert voraussichtlich bis Ende August.
Für alle Baustellen gilt: Die IEP und ihre Partnerunternehmen werden die Einschränkungen für die Anlieger so gering wie möglich halten. Herzlichen Dank für Ihr Verständnis.o gering wie möglich halten. Danke, für Ihr Verständnis.
